Hala sportowa Maria Ward School
Zadanie
Planowano odnowienie budynków szkoły Maria-Ward oraz należących do niej obiektów sportowych. Prace miały potrwać kilka lat. W związku z tym, władze szkoły musiały zapewnić tymczasowe pomieszczenia na okres renowacji budynku, aby móc kontynuować zajęcia szkolne oraz sportowe. Firma Erne Bau została wybrana jako główny wykonawca dostarczający tymczasowe budynki. Neptunus został zaproszony do współpracy w celu wybudowania tymczasowej sali gimnastycznej, ze względu na bogate doświadczenie firmy oraz konieczność dostarczenia budynków w krótkim okresie.
Rozwiązanie

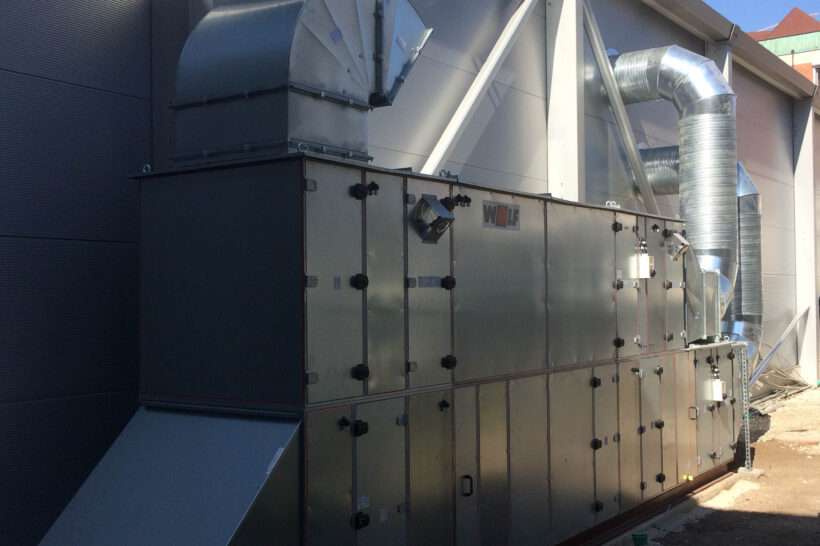

Dzięki wewnętrznemu działowi badań i rozwoju oraz rozbudowanym magazynom, Neptunus posiadał odpowiednie umiejętności i zasoby niezbędne do szybkiego zbudowania tymczasowych budynków dla szkoły. W przeciągu kilku tygodni, Neptunus stworzył zastępczą hale sportową o wymiarach 15x27x6,5 m oraz boisko sportowe zapewniając murawę, oświetlenie i ściany ochronne. Hala sportowa została wyposażona w system wentylacyjny, dwa wyjścia ewakuacyjne, przejścia do szatni oraz składane drzwi do magazynu. Do stworzenia budynku wykorzystano konstrukcję Flexolution ze względu na jej elastyczne i trwałe elementy. Dzięki temu, że budynek jest łatwy w demontażu oraz do ponownego użycia, nie pozostawia żadnych śladów na podłożu, na którym jest postawiony.
Wyzwanie
Ze względu na to, że plac budowy znajdował się na dziedzińcu istniejącej szkoły, przestrzeń była bardzo ograniczona. Firma Erne Bau także budowała sale lekcyjne w tym samym miejscu, pozostawiając jeszcze mniej miejsca na konstrukcję hali sportowej. Ponadto, było tylko jedno wąskie wejście na ten teren, przez które mogła przejechać tylko jedna przyczepa.
W czasie budowy hali Neptunus napotkał utrudnienia wynikające z opóźnienia pracy pracowników zewnętrznych i przez czasowe zamknięcie drogi spowodowane budową systemów kanalizacyjnych. Neptunus po raz kolejny udowodnił swoją elastyczność i gotowość, żeby dostosować plany do nieoczekiwanych zmian. W ścisłej współpracy z klientem, zdecydowano wznowić prace zaraz po zakończeniu robót drogowych. Dzięki temu, Neptunus ukończył tworzenie hali sportowej w ustalonym czasie przed rozpoczęciem roku szkolnego, co umożliwiło uczniom korzystanie z nowej hali sportowej od samego początku.
Korzyści
“Największy nacisk położyliśmy na to, żeby zakończyć budowanie hali sportowej na czas, ponieważ byliśmy świadomi, że nowy rok szkolny rozpoczyna się we wrześniu” – powiedziała Dorrie Eilers, dyrektor Neptunusa.
“Neptunus jest bardzo doświadczonym partnerem. Są bardzo elastyczni i zapewniają krótki czas dostarczania swoich usług. Trwałość budynków i doświadczenie zespołu Neptunusa w budowaniu podobnych konstrukcji, były dla nas najważniejsze” – powiedział Bernd Bonsch z Erne Bau.
